岭澳核电站二期1号机组26日首次实现满功率运行
中央政府门户网站 www.gov.cn   2010年08月26日   来源:新华社

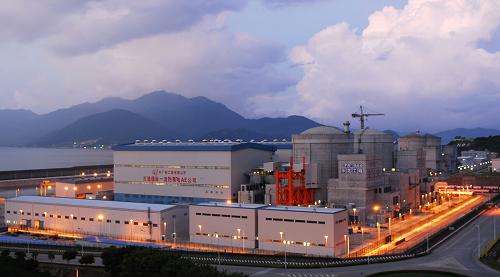

    图为岭澳核电站二期1号机组(8月11日摄)。8月26日,我国首座采用自主品牌中国改进型压水堆核电技术CPR1000建设的核电机组——岭澳核电站二期1号机组首次实现满功率运行。经监测,该机组在108万千瓦的额定功率下运行稳定,各工艺参数符合设计要求。新华社发

    新华社广州8月26日电(记者王攀)我国首座采用自主品牌中国改进型压水堆核电技术CPR1000建设的核电机组——岭澳核电站二期1号机组26日首次实现满功率运行。经监测,该机组在108万千瓦的额定功率下运行稳定,各工艺参数符合设计要求。

    中国广东核电集团有关负责人当天对外表示,岭澳核电站二期1号机组首次实现满功率运行,标志着工程建设采用的数字化仪控、半速汽轮发电机等15项重大技术改进符合设计要求;采用的国产化设备以及工程土建施工、设备安装质量均满足设计要求。

    岭澳核电站二期位于广东省深圳市龙岗区大鹏镇,拥有两台单机容量为108万千瓦的中国改进型压水堆CPR1000核电机组,与我国大陆第一座大型商用核电站大亚湾核电站相距1.5公里,毗邻我国首座自主建设的百万千瓦级核电站――岭澳核电站一期。

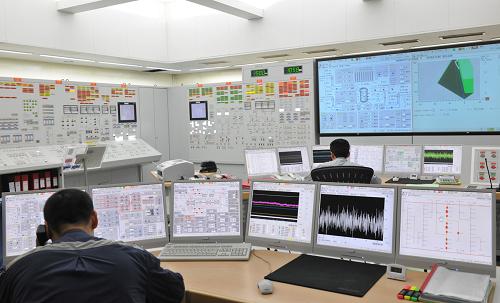

8月26日,岭澳核电站操作人员在指挥实施机组满功率运行。 新华社发

    岭澳核电站二期是我国“十五”期间唯一开工建设的自主化依托核电项目。该项目于2004年7月21日获国务院批准,1、2号机组分别于2005年12月15日和2006年6月15日开工建设。经过持续建设,1号机组于2010年4月21日首次装料、6月10日反应堆首次达到临界、7月15日首次并网成功。2号机组目前正在为热态功能试验作最后冲刺。

    据介绍,岭澳核电站二期1号机组首次满功率后,还将进行一系列满功率状态下的试验。试验完成后,该机组将正式投入商业运行,成为国家确定“积极推进核电建设”方针、颁布核电中长期发展规划以来首个投入商业运行的核电机组,拉开我国核电建设由批量化开工到批量化投产的序幕。
