探访“冰原”“移塔”现场

2017-02-10 07:38 来源: 新华社
字号:默认 超大 | 打印 |

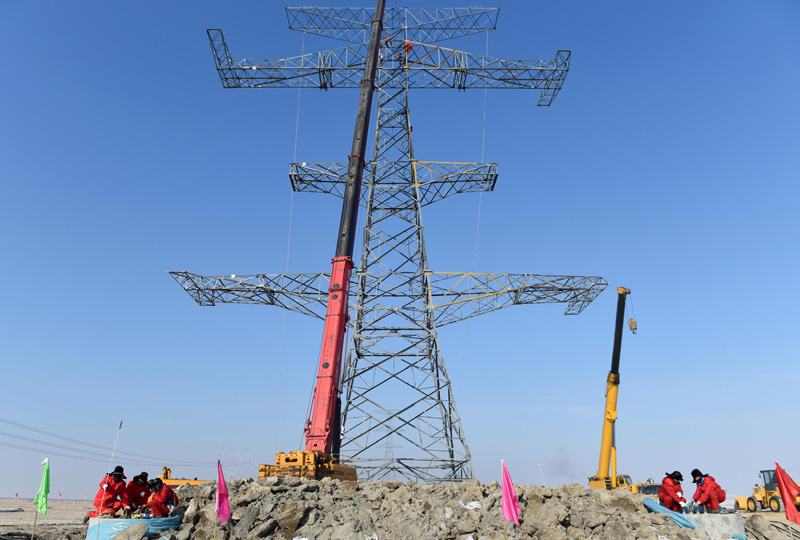

2月8日,施工人员在铁塔上进行“拆解”作业。

当日,记者来到位于黑龙江省大庆市大庆水库旁的一片冰冻湿地形成的“冰原”之上,探访国家电网黑龙江省电力公司500千伏大松线浸泡区线路改造工程的“移塔”现场。

冒着零下十几摄氏度的低温,几十名施工人员在吊车的帮助下,将50余米高、60余吨重的换位塔“拆解”、移动到新的位置,从早上6点半到下午5点半,只有在野外吃午饭时才能休息一会。从大年初六开始,“移塔”工程每天投入施工人员400余人,目前移塔31基。去年12月开始的此次大松线改造工程预计3月初完工,届时因2013年黑龙江特大洪水造成的黑龙江西部电网安全隐患将被消除,北电南送大通道确保安全畅通。

新华社记者 王建威 摄

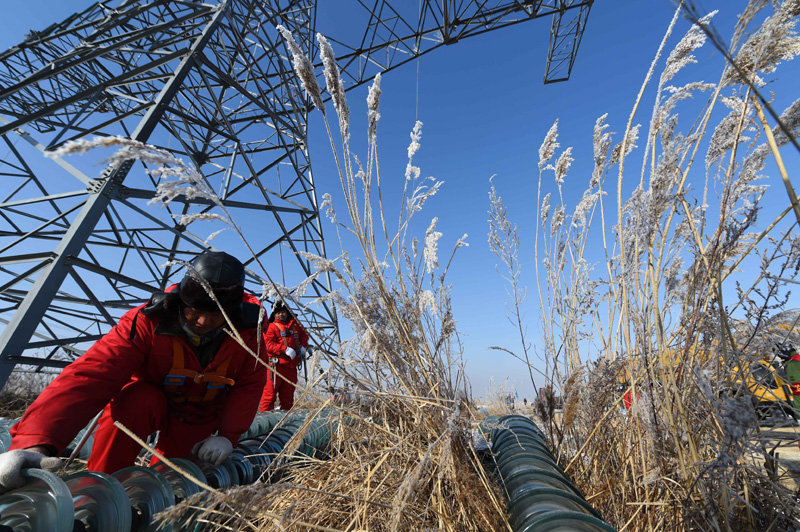

2月8日,在位于大庆水库的一片“冰原”上,施工人员在检查“移塔”作业中的绝缘子。

当日,记者来到位于黑龙江省大庆市大庆水库旁的一片冰冻湿地形成的“冰原”之上,探访国家电网黑龙江省电力公司500千伏大松线浸泡区线路改造工程的“移塔”现场。

冒着零下十几摄氏度的低温,几十名施工人员在吊车的帮助下,将50余米高、60余吨重的换位塔“拆解”、移动到新的位置,从早上6点半到下午5点半,只有在野外吃午饭时才能休息一会。从大年初六开始,“移塔”工程每天投入施工人员400余人,目前移塔31基。去年12月开始的此次大松线改造工程预计3月初完工,届时因2013年黑龙江特大洪水造成的黑龙江西部电网安全隐患将被消除,北电南送大通道确保安全畅通。

新华社记者 王建威 摄

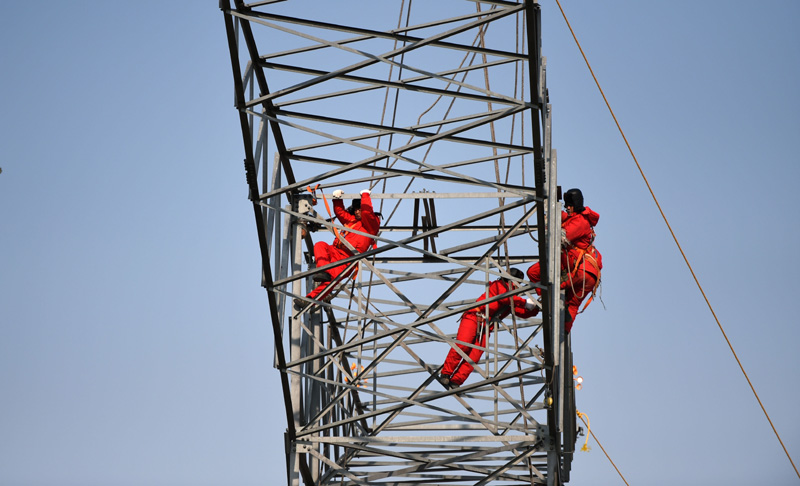

2月8日,施工人员在铁塔上进行“拆解”作业。

当日,记者来到位于黑龙江省大庆市大庆水库旁的一片冰冻湿地形成的“冰原”之上,探访国家电网黑龙江省电力公司500千伏大松线浸泡区线路改造工程的“移塔”现场。

冒着零下十几摄氏度的低温,几十名施工人员在吊车的帮助下,将50余米高、60余吨重的换位塔“拆解”、移动到新的位置,从早上6点半到下午5点半,只有在野外吃午饭时才能休息一会。从大年初六开始,“移塔”工程每天投入施工人员400余人,目前移塔31基。去年12月开始的此次大松线改造工程预计3月初完工,届时因2013年黑龙江特大洪水造成的黑龙江西部电网安全隐患将被消除,北电南送大通道确保安全畅通。

新华社记者 王建威 摄

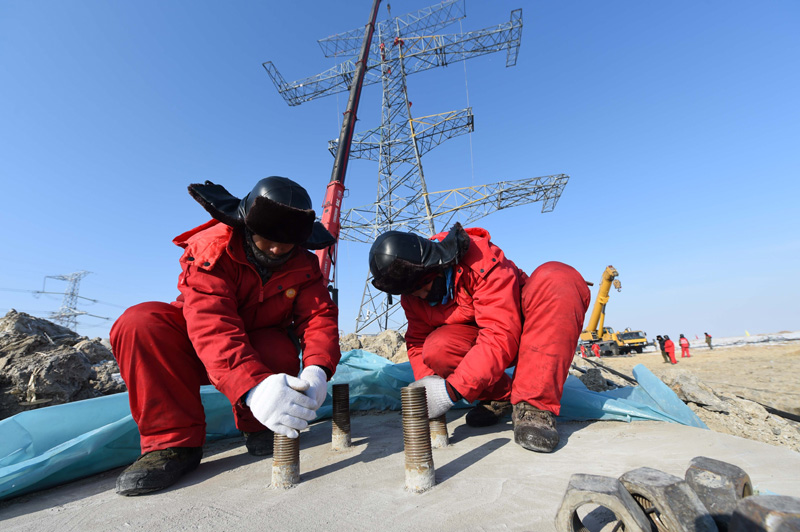

2月8日,在位于大庆水库的一片“冰原”上,施工人员在新塔基上作业。

当日,记者来到位于黑龙江省大庆市大庆水库旁的一片冰冻湿地形成的“冰原”之上,探访国家电网黑龙江省电力公司500千伏大松线浸泡区线路改造工程的“移塔”现场。

冒着零下十几摄氏度的低温,几十名施工人员在吊车的帮助下,将50余米高、60余吨重的换位塔“拆解”、移动到新的位置,从早上6点半到下午5点半,只有在野外吃午饭时才能休息一会。从大年初六开始,“移塔”工程每天投入施工人员400余人,目前移塔31基。去年12月开始的此次大松线改造工程预计3月初完工,届时因2013年黑龙江特大洪水造成的黑龙江西部电网安全隐患将被消除,北电南送大通道确保安全畅通。

新华社记者 王建威 摄

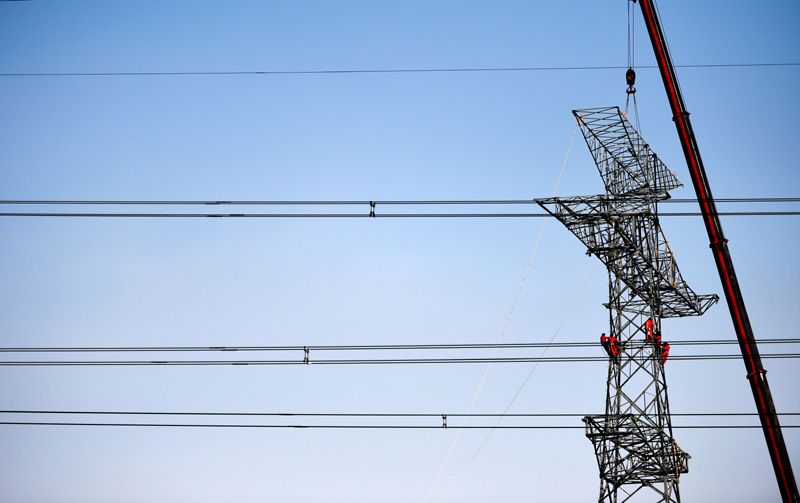

2月8日,在位于大庆水库的一片“冰原”上,施工人员在进行“移塔”作业。

当日,记者来到位于黑龙江省大庆市大庆水库旁的一片冰冻湿地形成的“冰原”之上,探访国家电网黑龙江省电力公司500千伏大松线浸泡区线路改造工程的“移塔”现场。

冒着零下十几摄氏度的低温,几十名施工人员在吊车的帮助下,将50余米高、60余吨重的换位塔“拆解”、移动到新的位置,从早上6点半到下午5点半,只有在野外吃午饭时才能休息一会。从大年初六开始,“移塔”工程每天投入施工人员400余人,目前移塔31基。去年12月开始的此次大松线改造工程预计3月初完工,届时因2013年黑龙江特大洪水造成的黑龙江西部电网安全隐患将被消除,北电南送大通道确保安全畅通。

新华社记者 王建威 摄

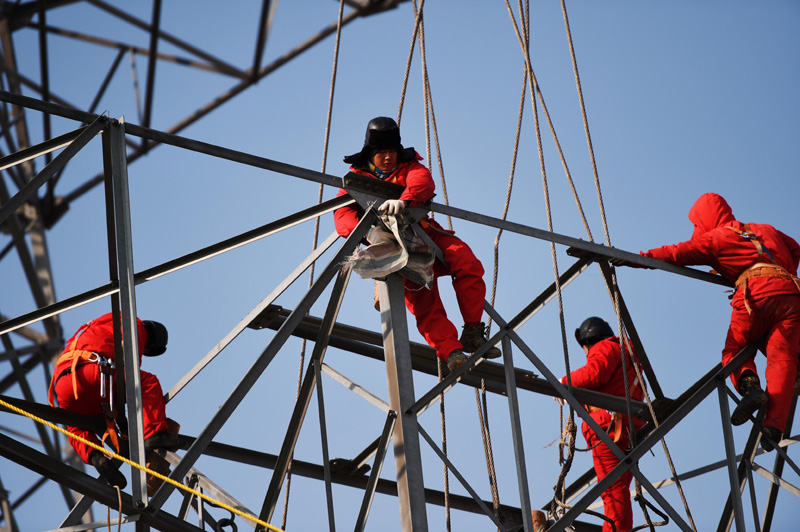

2月8日,施工人员在铁塔上进行“拆解”作业。

当日,记者来到位于黑龙江省大庆市大庆水库旁的一片冰冻湿地形成的“冰原”之上,探访国家电网黑龙江省电力公司500千伏大松线浸泡区线路改造工程的“移塔”现场。

冒着零下十几摄氏度的低温,几十名施工人员在吊车的帮助下,将50余米高、60余吨重的换位塔“拆解”、移动到新的位置,从早上6点半到下午5点半,只有在野外吃午饭时才能休息一会。从大年初六开始,“移塔”工程每天投入施工人员400余人,目前移塔31基。去年12月开始的此次大松线改造工程预计3月初完工,届时因2013年黑龙江特大洪水造成的黑龙江西部电网安全隐患将被消除,北电南送大通道确保安全畅通。

新华社记者 王建威 摄

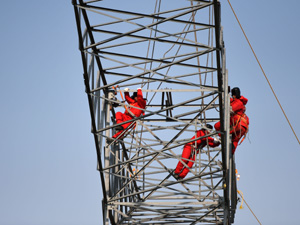

2月8日,施工人员在铁塔上进行“拆解”作业。

当日,记者来到位于黑龙江省大庆市大庆水库旁的一片冰冻湿地形成的“冰原”之上,探访国家电网黑龙江省电力公司500千伏大松线浸泡区线路改造工程的“移塔”现场。

冒着零下十几摄氏度的低温,几十名施工人员在吊车的帮助下,将50余米高、60余吨重的换位塔“拆解”、移动到新的位置,从早上6点半到下午5点半,只有在野外吃午饭时才能休息一会。从大年初六开始,“移塔”工程每天投入施工人员400余人,目前移塔31基。去年12月开始的此次大松线改造工程预计3月初完工,届时因2013年黑龙江特大洪水造成的黑龙江西部电网安全隐患将被消除,北电南送大通道确保安全畅通。

新华社记者 王建威 摄


2月8日,施工人员在铁塔上进行“拆解”作业。

当日,记者来到位于黑龙江省大庆市大庆水库旁的一片冰冻湿地形成的“冰原”之上,探访国家电网黑龙江省电力公司500千伏大松线浸泡区线路改造工程的“移塔”现场。

冒着零下十几摄氏度的低温,几十名施工人员在吊车的帮助下,将50余米高、60余吨重的换位塔“拆解”、移动到新的位置,从早上6点半到下午5点半,只有在野外吃午饭时才能休息一会。从大年初六开始,“移塔”工程每天投入施工人员400余人,目前移塔31基。去年12月开始的此次大松线改造工程预计3月初完工,届时因2013年黑龙江特大洪水造成的黑龙江西部电网安全隐患将被消除,北电南送大通道确保安全畅通。

新华社记者 王建威 摄

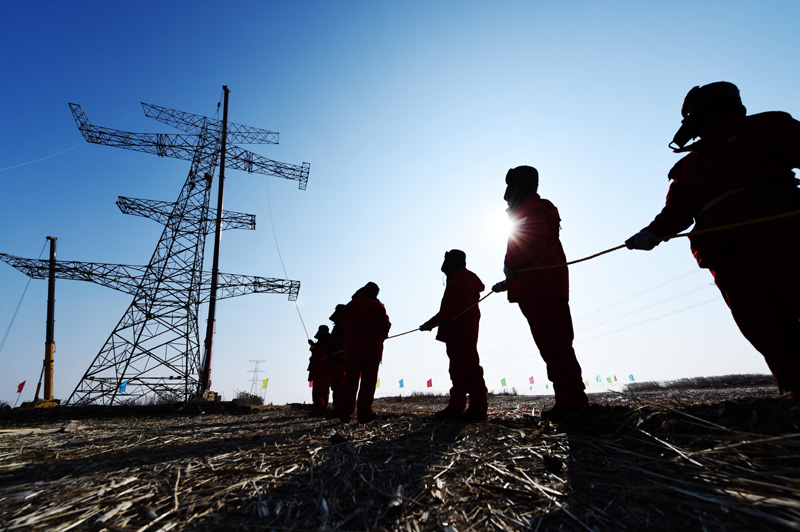

2月8日,在位于大庆水库的一片“冰原”上,施工人员在进行“移塔”作业。

当日,记者来到位于黑龙江省大庆市大庆水库旁的一片冰冻湿地形成的“冰原”之上,探访国家电网黑龙江省电力公司500千伏大松线浸泡区线路改造工程的“移塔”现场。

冒着零下十几摄氏度的低温,几十名施工人员在吊车的帮助下,将50余米高、60余吨重的换位塔“拆解”、移动到新的位置,从早上6点半到下午5点半,只有在野外吃午饭时才能休息一会。从大年初六开始,“移塔”工程每天投入施工人员400余人,目前移塔31基。去年12月开始的此次大松线改造工程预计3月初完工,届时因2013年黑龙江特大洪水造成的黑龙江西部电网安全隐患将被消除,北电南送大通道确保安全畅通。

新华社记者 王建威 摄


2月8日,在位于大庆水库的一片“冰原”上,施工人员聚在一起吃午饭。

当日,记者来到位于黑龙江省大庆市大庆水库旁的一片冰冻湿地形成的“冰原”之上,探访国家电网黑龙江省电力公司500千伏大松线浸泡区线路改造工程的“移塔”现场。

冒着零下十几摄氏度的低温,几十名施工人员在吊车的帮助下,将50余米高、60余吨重的换位塔“拆解”、移动到新的位置,从早上6点半到下午5点半,只有在野外吃午饭时才能休息一会。从大年初六开始,“移塔”工程每天投入施工人员400余人,目前移塔31基。去年12月开始的此次大松线改造工程预计3月初完工,届时因2013年黑龙江特大洪水造成的黑龙江西部电网安全隐患将被消除,北电南送大通道确保安全畅通。

新华社记者 王建威 摄

【我要纠错】责任编辑:杜畅
扫一扫在手机打开当前页
