[建设进展]中线京石段应急供水工程进展情况
中央政府门户网站 www.gov.cn   2006年01月02日   来源:国务院办公厅

    一、工程概况

    中线京石段应急供水工程南起河北省石家庄,北至北京团城湖,是结合向北京应急供水优先安排的工程,工程建成后,可联合调度河北省岗南、黄壁庄、王快、西大洋4座水库向北京供水,2007年具备每年向北京应急供水4亿立方米的能力。工程包括滹沱河倒虹吸工程、漕河段工程、釜山隧洞工程、唐河倒虹吸工程、古运河倒虹吸工程、永定河倒虹吸工程、北京段西四环暗涵工程、北京市惠南庄泵站工程、河北省境内其他工程(含40个单位工程)、北京市境内其他工程(含7个单位工程)等10个设计单元工程。

    滹沱河倒虹吸工程位于河北省正定县西柏棠乡新村村北。工程总长2993.64米。工程设计输水量170立方米每秒,加大流量200立方米每秒。工程总投资5.47亿元,工期34个月。

    漕河段工程位于河北省保定市满城县城西北,起点为吴庄隧洞进口,终点为岗头隧洞出口,全长9319.7米。主要建筑物包括吴庄隧洞、漕河渡槽、岗头隧洞、大楼西沟和大楼西南沟左岸排水等。设计流量为125立方米每秒,加大流量为150立方米每秒。工程总投资8.84亿元,工期3年。

    釜山隧洞工程位于河北省徐水县与易县的交界处。设计流量为100立方米每秒,由进口段、洞身段、出口段三部分组成,总长2664米。洞室采用锚喷支护和钢筋混凝土全断面衬砌、减糙混凝土衬砌。工程总投资2.02亿元,工期35个月。

    唐河倒虹吸工程位于河北省曲阳县支曹村北。设计流量为135立方米每秒,总长1542.4米。倒虹吸管身采用三孔一联钢筋混凝土箱型结构。工程总投资2.21亿元,工期2年。

    古运河枢纽工程位于河北省石家庄市郊区,枢纽工程的起点即为京石段应急供水工程的起点。设计流量为220立方米每秒,加大流量为240立方米每秒。工程总投资1.85亿元,工期23个月。

    永定河倒虹吸位于永定河卢沟桥拦河闸下游3.9公里处。工程总长2518.79米。管身段为四孔方涵,每孔尺寸3.8米×3.8米。总干渠输水设计流量为50立方米每秒,加大流量为60立方米每秒。工程总投资2.92亿元,工期25个月。

    北京西四环暗涵工程为南水北调中线总干渠末端的控制性工程,全长12.64公里。采用双管输水方案。工程总投资约为11亿元,工期32个月。

    北京市惠南庄泵站工程是中线京石段应急供水工程北京段加压输水的重要组成部分。位于北京市房山区大石窝镇惠南庄村东,上游与北拒马河暗渠相接,下游出水管后接惠南庄至大宁调压池PCCP输水管线,泵站段工程全长477.79米。工程总投资为7.75亿元,工期46个月。

    二、工程进展

    滹沱河倒虹吸工程于2003年12月30日开工建设。截至2005年11月底,完成土石方478.8万立方米,土石方完成比例为67.8%;完成混凝土20.8万立方米;完成投资3.82亿元,投资完成比例为69.8%。

    漕河段工程于2005年6月13日开工建设。截至2005年11月底,完成土石方174.04万立方米,土石方完成比例为53.4%;完成混凝土3.94万立方米;完成投资1.02亿元,投资完成比例为11.5%。

    釜山隧洞工程于2004年9月1日开工建设。截至2005年11月底,完成土石方55.26万立方米,土石方完成比例为59.2%;完成混凝土0.8万立方米;完成投资0.72亿元,投资完成比例为35.6%。

    唐河倒虹吸工程于2004年9月1日开工建设。截至2005年11月底,完成土石方144.2万立方米,土石方完成比例为51.7%;完成混凝土7.35万立方米;完成投资1.14亿元,投资完成比例为51.6%。

    古运河枢纽工程于2005年7月15日开工建设。截至2005年11月底,完成土石方22.6万立方米,土石方完成比例为14.6%;完成混凝土1.2万立方米;完成投资0.27亿元,投资完成比例为14.6%。

    永定河倒虹吸工程于2003年12月30日开工建设。截至2005年11月底,完成土石方246.8万立方米,土石方完成比例为99.5%;完成混凝土13.3万立方米;完成投资 2.76亿元,投资完成比例为94.5%。

    北京段西四环暗涵工程于2005年5月28日开工建设。截至2005年11月底,完成土石方7.55万立方米,土石方完成比例为7.24%;完成混凝土1.66万立方米;完成投资1亿元,投资完成比例为9.1%。(南水北调办提供)

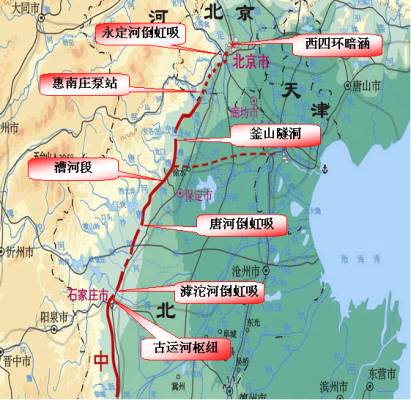

中线京石段应急供水工程已开工项目位置示意图

中线古运河工程施工场景

中线滹沱河倒虹吸工程夜景

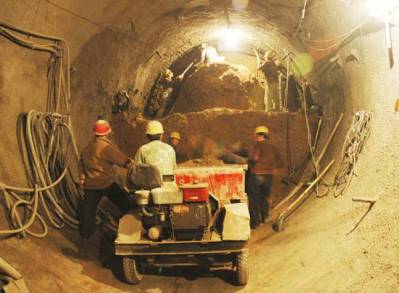

中线北京西四环暗涵工程施工现场
