清洁能源外送专用特高压输电工程建设有序推进

2020-05-09 11:29 来源: 新华社
字号:默认 超大 | 打印 |

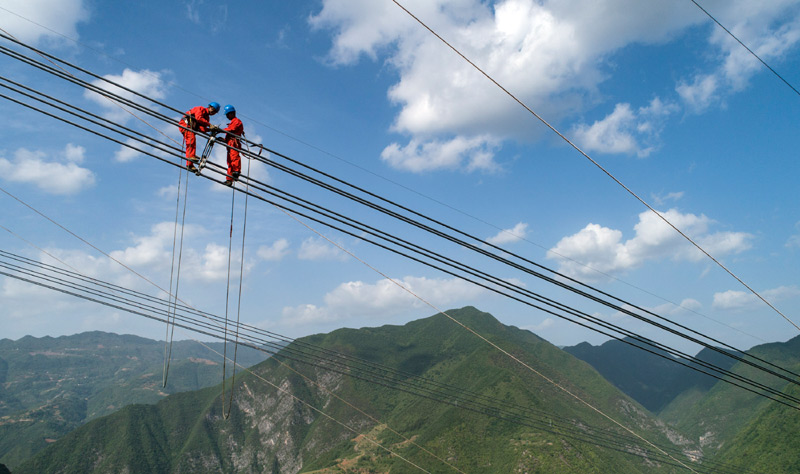

5月8日,国网四川电力送变电建设有限公司员工在秦岭腹地的镇安县段高空安装间隔棒。

国家重点工程——青海—河南±800千伏特高压直流输电工程陕5标段自2月25日复工以来,基础浇筑完成率达100%,铁塔组立完成率92%,张力放线已完成52%。青海—河南±800千伏特高压直流输电工程是我国第一条专为清洁能源外送而建设的特高压通道,计划年内建成投运,届时,每年可向河南输送清洁电力400亿千瓦时。

新华社记者 陶明 摄

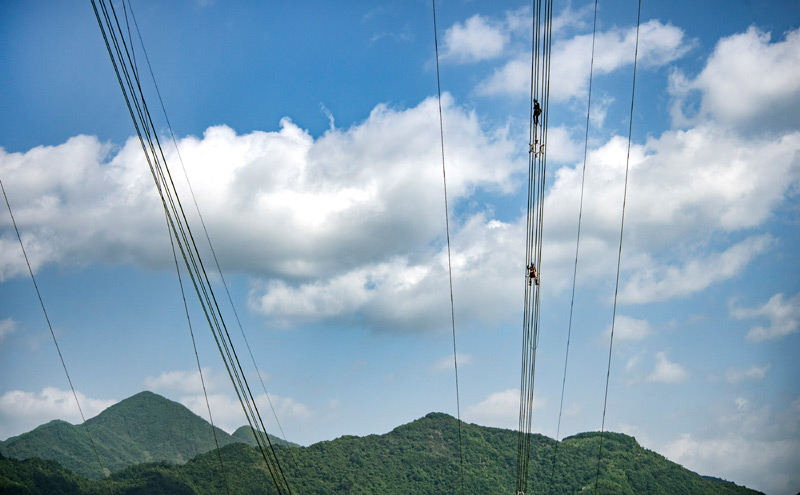

5月8日,国网四川电力送变电建设有限公司员工在秦岭腹地的镇安县段高空安装间隔棒。

国家重点工程——青海—河南±800千伏特高压直流输电工程陕5标段自2月25日复工以来,基础浇筑完成率达100%,铁塔组立完成率92%,张力放线已完成52%。青海—河南±800千伏特高压直流输电工程是我国第一条专为清洁能源外送而建设的特高压通道,计划年内建成投运,届时,每年可向河南输送清洁电力400亿千瓦时。

新华社记者 陶明 摄

5月8日,国网四川电力送变电建设有限公司员工在秦岭腹地的镇安县段高空安装附件。

国家重点工程——青海—河南±800千伏特高压直流输电工程陕5标段自2月25日复工以来,基础浇筑完成率达100%,铁塔组立完成率92%,张力放线已完成52%。青海—河南±800千伏特高压直流输电工程是我国第一条专为清洁能源外送而建设的特高压通道,计划年内建成投运,届时,每年可向河南输送清洁电力400亿千瓦时。

新华社记者 陶明 摄

5月8日,国网四川电力送变电建设有限公司员工在秦岭腹地的镇安县段高空安装附件。

国家重点工程——青海—河南±800千伏特高压直流输电工程陕5标段自2月25日复工以来,基础浇筑完成率达100%,铁塔组立完成率92%,张力放线已完成52%。青海—河南±800千伏特高压直流输电工程是我国第一条专为清洁能源外送而建设的特高压通道,计划年内建成投运,届时,每年可向河南输送清洁电力400亿千瓦时。

新华社记者 陶明 摄

5月8日,国网四川电力送变电建设有限公司员工在秦岭腹地的镇安县段高空安装间隔棒(无人机照片)。

国家重点工程——青海—河南±800千伏特高压直流输电工程陕5标段自2月25日复工以来,基础浇筑完成率达100%,铁塔组立完成率92%,张力放线已完成52%。青海—河南±800千伏特高压直流输电工程是我国第一条专为清洁能源外送而建设的特高压通道,计划年内建成投运,届时,每年可向河南输送清洁电力400亿千瓦时。

新华社记者 陶明 摄

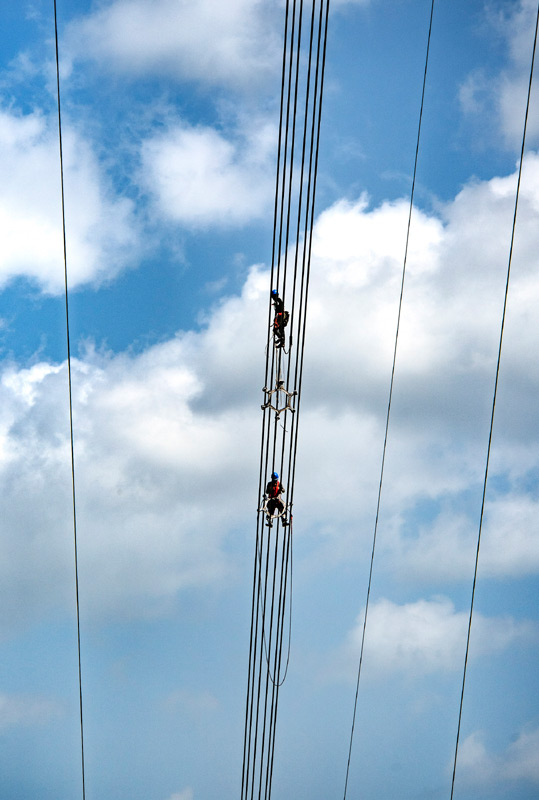

5月8日,国网四川电力送变电建设有限公司员工在秦岭腹地的镇安县段高空安装附件。

国家重点工程——青海—河南±800千伏特高压直流输电工程陕5标段自2月25日复工以来,基础浇筑完成率达100%,铁塔组立完成率92%,张力放线已完成52%。青海—河南±800千伏特高压直流输电工程是我国第一条专为清洁能源外送而建设的特高压通道,计划年内建成投运,届时,每年可向河南输送清洁电力400亿千瓦时。

新华社记者 陶明 摄

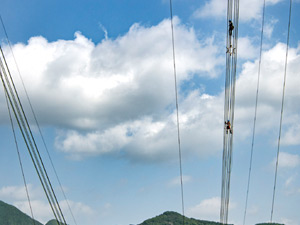

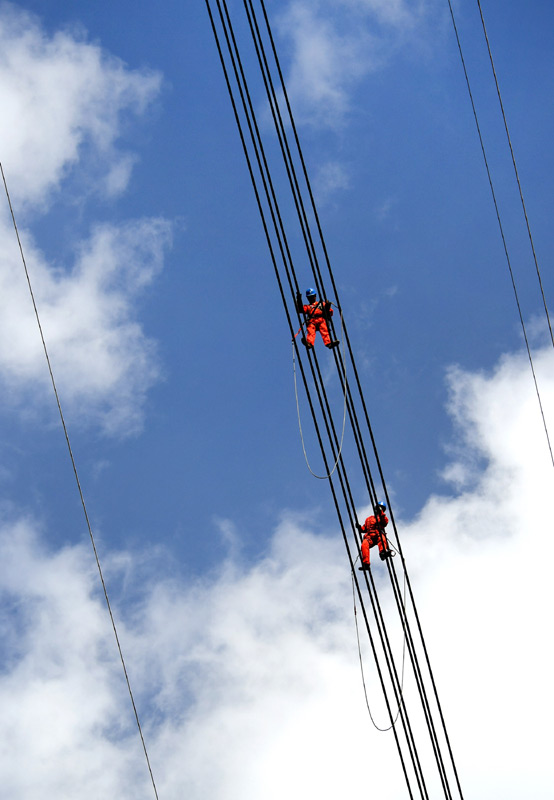

5月8日,国网四川电力送变电建设有限公司员工在秦岭腹地的镇安县段高空安装间隔棒。

国家重点工程——青海—河南±800千伏特高压直流输电工程陕5标段自2月25日复工以来,基础浇筑完成率达100%,铁塔组立完成率92%,张力放线已完成52%。青海—河南±800千伏特高压直流输电工程是我国第一条专为清洁能源外送而建设的特高压通道,计划年内建成投运,届时,每年可向河南输送清洁电力400亿千瓦时。

新华社记者 陶明 摄

【我要纠错】责任编辑:祁培育
扫一扫在手机打开当前页
