[建设进展]东线三阳河潼河宝应站工程进展情况
中央政府门户网站 www.gov.cn   2006年01月02日   来源:国务院办公厅

    一、工程概况

    东线三阳河潼河宝应站工程,位于江苏省扬州市的江都、高邮和宝应三市(县)境内里下河地区。该工程是南水北调东线工程的水源工程之一,与江都水利枢纽共同组成南水北调东线工程第一级抽江泵站。其主要任务是通过三阳河、潼河将长江水输送到宝应站下,由宝应站抽水100立方米/秒入里运河。

    工程建设主要项目包括:征地拆迁安置、三阳河扩挖工程(29.95公里)、潼河开挖工程(包括宝应站枢纽段在内共15.5公里)、宝应站工程、桥梁工程、沿线影响工程和水土保持工程。工程总投资9.18亿元,工期3年。

    二、工程进展

    该工程于20021227日开工建设。2005109日,宝应站工程试运行成功,并通过试运行验收,标志着该工程全面建成并开始发挥效益。宝应站工程是南水北调东线一期江苏境内兴建的第一个泵站,也是第一个开工、第一个通过试运行验收、第一个采用委托方式管理的泵站工程。

    截至200511月底,三阳河潼河宝应站工程完成土石方2710万立方米,土石方完成比例为100%;完成混凝土13.4万立方米;完成投资8.28亿元,投资完成比例为90.2%。(南水北调办提供)

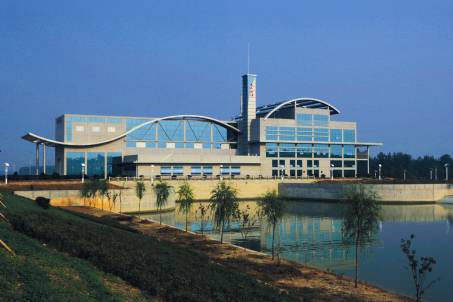

东线宝应站

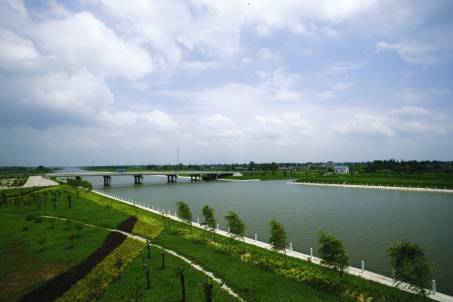

东线三阳河河道
