[建设进展]东线济平干渠工程进展情况
中央政府门户网站 www.gov.cn   2006年01月02日   来源:国务院办公厅

    一、工程概况

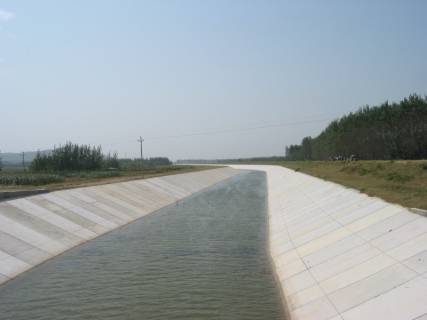

    东线济平干渠工程位于山东济南至东平湖之间,是南水北调东线工程胶东输水干线西段的一部分。工程自东平湖陈山口出湖闸东侧的渠首闸引水,沿现有的济平干渠布置,经平阴县城防洪堤、田山灌区沉沙池,进入孝里洼,然后沿老220国道布置,经长清县城、玉清湖水库,穿过玉符河及黄河大堤,进入小清河,长90公里。工程是在1960年开挖的济平干渠基础上扩挖的。

    工程设计引水流量50立方米每秒,多年平均引水量8.76亿立方米,工程沿线需建水闸、渡槽、倒虹吸、泵站、桥梁等各类交叉建筑物183座。工程总投资13.06亿元,工期2.5年。

    二、工程进展

    该工程2002年12月27日开工建设。截至2005年11月底,完成土石方总量1524.8万立方米,土石方完成比例为98.4%;完成混凝土总量26.77万立方米;完成投资11.35亿元,投资完成比例为86.9%。(南水北调办提供)
