两名工人在上都电厂新投产的4号机组旁欣赏自己与汽轮机的留念照片(11月10日摄)。 11月10日15时16分,随着北方电力上都电厂4号机组顺利通过168小时试运行,内蒙古“西电东送”北通道北京奥运会保电项目的第二台机组正式投入商业运行。 2004年8月开工建设的上都电厂二期工程,是内蒙古自治区2008年奥运保电重点工程,其中3号机组已于2007年8月31日移交生产。随着4号机组投产,上都电厂的装机容量达到240万千瓦。 新华社记者张领摄

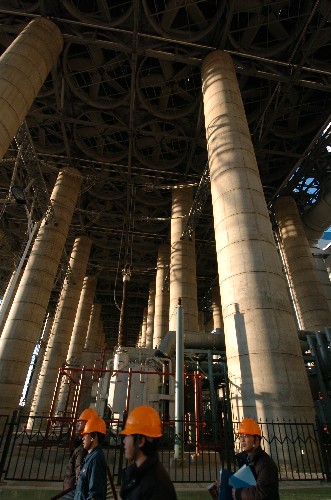

几名工人从上都电厂新投产的4号机组空冷机房走过(11月10日摄)。 新华社记者张领摄
